2026一建|机电实务|高频错题考生失分重灾区

欢迎阅读“2026一建|机电实务|高频错题考生失分重灾区“,一建机电实务。一建实务网。一建《机电实务》包括考试内容、备考资料、备考策略和技巧,重点章节等

第一部分 #机电工程选择题高频陷阱题(错误说法 ✘|正确考点 ✔)

模块 1 #机电常用工程材料 & 设备

  1. ✘ 水冷壁采用焊接钢管 ✔ 锅炉水冷壁、过热器、再热器:无缝合金钢管;低压流体输送用焊接钢管
  2. ✘ 逆变器把交流电转为直流电 ✔ 光伏系统:光伏板(直流)→逆变器:直流→交流
  3. ✘ 泵的性能参数包含风压 ✔ 泵:流量、扬程、轴功率、转速、效率、必需汽蚀余量 风机:流量、风压、功率、转速、效率、噪声 压缩机:容积、流量、吸 / 排气压力、轴功率

模块 2 #机电工程起重技术(每年必挖坑)

  1. ✘ 跑绳安全系数取 8;吊索取 5 ✔ 钢丝绳安全系数口诀: 缆风绳≥3.5;滑轮组跑绳≥5;吊索≥8;载人≥12~14
  2. ✘ 单件 80kN 吊装需要专家论证 ✔ 专项方案:单件≥100kN;专家论证(超危大):单件起吊≥300kN;内爬起重设备搭设高度≥200m
  3. ✘ 吊装失稳只考虑起重机倾覆 ✔ 三类失稳:起重机失稳、吊装系统失稳、被吊构件失稳

模块 3 #焊接技术

  1. ✘ RT 射线检测适合厚壁大构件 ✔ RT:气孔、夹渣(薄‑中等壁厚);UT 超声波:厚大构件内部缺陷MT 磁粉 / PT 渗透:表面开口缺陷
  2. ✘ WPS 焊接工艺指导书做完再做 PQR 工艺评定 ✔ 顺序:先做PQR 焊接工艺评定(验证工艺合格)→编制 WPS 作业指导书
  3. ✘ 降低焊接应力只能用预热 ✔ 两大类:设计措施;工艺措施(预热、后热、锤击、合理施焊顺序)

模块 4 #机械设备安装

  1. ✘ 一组垫铁最多 6 块,薄垫放底层 ✔ 每组垫铁≤5 块;厚垫在下,薄垫放中间;灌浆采用无收缩混凝土
  2. ✘ 单机无负荷试运转由建设单位组织 ✔ 单机无负荷:施工单位组织;联动无负荷:建设单位组织;负荷试运转:建设单位组织
  3. ✘ 设备安装三道工序:找平、清洗、灌浆 ✔ 设备三找:找平、找正、找标高

模块 5 电气安装工程

  1. ✘ 1200kVA 变压器不需要吊芯检查 ✔ ≤1000kVA 且厂家无特殊要求可免吊;>1000kVA 应吊芯检查
  2. ✘ 电缆敷设完成只做外观检查 ✔ 必做:绝缘电阻测试、耐压试验、相位核对
  3. ✘ 交接试验施工单位自己随便做 ✔ 高压交接试验必须委托具备资质的第三方试验单位

模块 6 #压力管道(案例重灾区)

  1. ✘ 泄漏性试验安排在压力试验之前 ✔ 顺序:液压 / 气压压力试验合格后 → 泄漏性试验;可燃、剧毒介质管道必须做泄漏试验
  2. ✘ 液压试验压力取 1.15 倍设计压力 ✔ 液压:1.5 倍设计压力;气压:1.15 倍设计压力
  3. ✘ 蒸汽吹扫直接开大蒸汽一次性吹扫完成 ✔ 流程:先暖管 → 恒温预热 → 吹扫,反复 2~3 次
  4. ✘ 不锈钢管道冲洗无氯离子控制 ✔ 水冲洗氯离子含量≤25ppm

模块 7 静置设备、防腐绝热

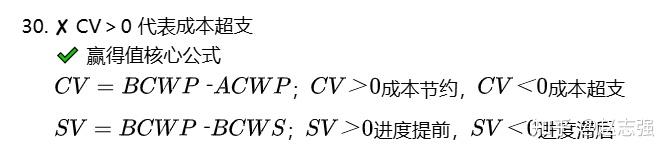

  1. ✘ 球罐焊接顺序:先环缝、后纵缝 ✔ 球罐焊接:先纵缝,后环缝;焊后整体热处理
  2. ✘ 防腐作业空气湿度 90% 可以施工 ✔ 相对湿度大于 85% 禁止防腐涂装作业;最高除锈等级 Sa2.5
  3. ✔ 绝热由内向外:保冷层→防潮层→保护层(保温无防潮层)

模块 8 通风空调 & 消防

  1. ✘ 高压风管只做漏光检测 ✔ 严密性试验:低压(抽检漏光);中压(漏光 + 漏风抽检);高压全部做漏风试验
  2. ✘ 柔性短管长度 500mm ✔ 柔性短管规范长度150~300mm,不能做偏心变径
  3. ✘ 消防验收由施工单位向住建部门申请 ✔ 建设单位申报消防验收;施工单位配合验收

模块 9 项目管理法规数字坑

  1. ✘ 特种设备开工完工之后再告知监管部门 ✔ 施工前书面告知特种设备监管机构,全程接受安装监督检验
  2. ✘ 专家论证专家组可以包含施工项目经理 ✔ 专家≥5 名,参建五方人员不得作为专家,仅可列席会议
  3. ✘ 事故上报时限 2 小时 ✔ 事故发生,现场人员上报企业负责人;企业负责人 1 小时内向主管部门上报
  4. ✘ 机电质保期全部都是 2 年 ✔ 普通安装工程保修期2 年;供热、供冷系统:2 个采暖 / 供冷周期

第二部分 #机电案例历年高频丢分问答(标准采分原文)

  1. 危大工程完整审批流程(必背)施工单位编制专项方案 → 施工单位技术负责人签字加盖公章;超危大组织5 名及以上外部专家论证;修改完善后,总监理工程师签字盖章后方可实施,实施前安全技术交底。
  2. 索赔成立 3 个必要条件①造成损失的原因不属于承包人责任;②实际产生工期延误或费用损失;③在合同规定时限内提交索赔意向通知与索赔报告。
  3. 三检制:自检 → 互检 → 专检;隐蔽工程自检合格后通知监理验收签字,方可隐蔽。
  4. 特种设备安装全流程资质齐全 → 施工前书面告知 → 安装过程接受监督检验 → 竣工验收 → 使用单位办理使用登记证后方可投入运行。
  5. 焊接质量检验全过程焊前检验 → 焊中检验 → 焊后外观检验 → 无损检测(RT/UT/MT/PT)→ 压力试验。
  6. 四不放过原则(安全事故默写)①事故原因未查清不放过;②责任人未处理不放过;③整改措施未落实不放过;④有关人员未受到教育不放过。
  7. 三级安全教育:公司级教育 → 项目级教育 → 班组级教育,培训完成签字存档。
  8. 动火作业气瓶安全要求氧气瓶、乙炔瓶安全距离≥5m;两瓶距离明火作业点≥10m;气瓶直立固定放置,设置防晒隔离措施。
  9. 材料进场验收完整采分句核对产品合格证、质量证明文件;外观质量检查;按规范见证取样复试;复试合格后方可进场使用。
  10. 管道吹扫方式选择DN≥600mm 人工清理;DN<600 液体管道水冲洗;气体管道空气吹扫;蒸汽管道蒸汽吹扫。

第三部分 #机电工程易混数值对比速查表(考前扫一眼)

考点内容 正确值 高频错误值
吊索钢丝绳安全系数 ≥8 5
跑绳钢丝绳安全系数 ≥5 8
超危大吊装单件重量 ≥300kN 100kN
垫铁每组最多块数 ≤5 块 6 块
液压管道试验压力 1.5 倍设计压力 1.15 倍
气压管道试验压力 1.15 倍设计压力 1.5 倍
柔性短管长度 150‑300mm 400‑500mm
气瓶之间安全距离 ≥5m 3m
气瓶距明火距离 ≥10m 5m
不锈钢冲洗氯离子限值 ≤25ppm 50ppm

第四部分 #机电工程考场扣分坏习惯提醒

  1. 案例「不妥之处 + 改正」,必须先摘抄背景错误原话,再写正确做法,缺一扣分
  2. 答题分条①②③书写,大段文字阅卷找不到采分点
  3. 多选题宁缺毋滥,不确定选项不要勾选,错选整题 0 分
  4. 计算题先写完整公式,再代入数值,结果写错也能拿到步骤分

第二部分 4 道#机电工程重磅完整案例押题(背景 + 问题 + 标准答案)

案例一 起重吊装 + 危大工程 + 专项方案(超高概率)

背景

某化工厂机电项目,一台设备单件重量 32t,吊装幅度大,施工单位编制吊装专项方案,项目技术负责人审批后安排吊装作业。监理叫停。吊装时,吊绳出现变形,施工人员临时更换钢丝绳继续作业。吊装完成后,施工单位直接进行设备灌浆。

问题 1:吊装方案审批存在哪些错误?写出正确流程

答:不妥 1:仅项目技术负责人审批。 正确:专项方案由施工单位技术负责人审批盖章;单件起吊≥300kN(约 30t)属于超过一定规模危大工程,组织 5 名及以上外部专家论证;论证修改完善后总监理工程师签字盖章后方可实施。

问题 2:钢丝绳选用和作业错误改正

答:吊装吊索安全系数≥8;作业中钢丝绳出现损伤应立即停止吊装,重新验算更换合格吊具,检查验收合格后方可继续作业,严禁带病吊装。

问题 3:设备灌浆前还要完成哪些工序?

答:设备吊装就位→找平找正找标高→验收合格;清理基础,灌浆采用无收缩混凝土。

案例二 压力管道 + 焊接 + 压力试验 + 特种设备管理

背景

某可燃介质工艺管道工程,施工单位开工后直接进场施焊,未办理任何手续。焊工无证上岗。管道焊接完成直接做液压压力试验;压力试验合格后直接投入使用,未做泄漏性试验。

问题 1:施工开工前特种设备管理缺少哪些程序?

答:1)安装单位具备压力管道安装许可资质;2)施工前书面告知特种设备安全监督管理部门;3)接受特种设备安装监督检验。

问题 2:焊工与焊接管理不妥之处改正

答:焊工必须持证上岗,资格范围匹配材质、焊接方法;焊接前完成焊接工艺评定 PQR,编制 WPS 作业指导书;焊前交底。

问题 3:管道试验错误,写出正确试验顺序

答:顺序错误;正确流程:液压压力试验合格后,输送可燃介质管道必须做泄漏性试验;泄漏性试验采用空气,发泡剂检查密封点。

案例三 电气变压器 + 电缆 + 系统调试 + 单机 / 联动试运转

背景

变电站工程,1200kVA 变压器到货,施工单位直接就位安装,省略吊芯检查。电缆敷设完成只做外观检查。施工单位组织联动无负荷试运转。

问题 1:变压器是否需要吊芯检查?说明理由

答:1200kVA>1000kVA,无制造厂免吊芯说明,必须进行吊芯检查。

问题 2:电缆敷设完成还需要哪些试验?

答:绝缘电阻测试、交流耐压试验、相位检查。

问题 3:联动无负荷试运转组织单位是谁?单机谁组织?

答:单机无负荷试运转:施工单位组织;联动无负荷试运转:建设单位组织。

案例四 合同索赔 + 赢得值 + 安全消防 + 现场管理

背景

项目施工中发生:事件 1:建设单位设备供货滞后,导致关键工作延误 5 天;事件 2:施工起重机故障停工 2 天;事件 3:暴雨不可抗力停工 3 天。施工现场动火由班长开具动火证;氧气瓶乙炔瓶摆放间距 3m。

问题 1:逐个判断工期索赔是否成立

事件 1:索赔成立;建设单位责任,关键工作影响工期。 事件 2:不成立;施工自身设备故障。 事件 3:工期索赔成立,不可抗力风险业主承担,判断是否超过总时差。

问题 2:动火作业与气瓶存放不妥改正

答:动火作业分级审批,配备灭火器材与看火人;氧气瓶与乙炔瓶间距≥5m,距离明火≥10m,直立固定放置。

第三部分 机电万能案例答题模板(不会写直接默写)

  1. 特种作业人员:持证上岗,证书在有效期内;上岗前安全技术交底。
  2. 特种设备:资质齐全→开工告知→监检→验收→办理使用登记证。
  3. 材料设备进场:核对合格证、质量证明文件;外观检查;按规范见证取样复试,合格后方可使用。
  4. 隐蔽工程:施工自检→通知监理验收→签字确认后方可隐蔽。
  5. 质量缺陷处理:停止作业→原因分析→编制处理方案→审批实施→复检验收。
  6. 试运转三阶段:单机无负荷→联动无负荷→负荷试运转;各方组织主体分清。
  7. 吊装事故预防:验算吊具、地基处理、专人指挥、划定警戒区。

第四部分 考前避坑高频错题(易混数值)

  • ❌球罐焊接先环缝后纵缝 ✅先纵缝,后环缝
  • ❌泄漏性试验放在液压试验之前 ✅压力试验合格之后做泄漏试验
  • ❌单机试运转建设单位组织 ✅施工单位组织
  • ❌吊索安全系数取 5 ✅吊索≥8,跑绳≥5
  • ❌蒸汽吹扫直接开大蒸汽 ✅先暖管、恒温、反复吹扫 2‑3 次

欢迎阅读“2026一建|机电实务|高频错题考生失分重灾区“,关注本站一建实务网。一建《机电实务》2026年考试大纲与重点、备考策略、考试难度与通过率、备考资料推荐、答题技巧以及2026年教材变动等方面。关注本站栏目一建《机电实务》获取更多专业信息。

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
